來源:富泰熱力 發布日期:2023-11-16
經過2000多人9個多月爭分奪秒、日以繼夜的苦戰,由市城市燃熱集團建設的全球輸熱距離最長、單體供熱管徑最大、施工進度最快、質量管控挑戰最大的熱電聯產供熱工程勝利完工,10月供暖以來,陸續并入市區配套的熱網正式投運,滾滾暖流從全球最大的托克托火電廠噴涌而出,由68.4公里的一次長輸網,兩座中繼泵站、一座隔壓換熱站的接力輸送,匯入首府城區,為青城市民再添暖流。
該項目是自治區、呼市兩級政府的重點工程,自今年2月初開工以來,在市委、市政府的堅強領導下,在各旗縣區和住建、水務、園林、國土、審批、自然資源、鐵路、電力等有關部門的大力支持配合下,市城市燃熱集團公司周密部署、統籌調度、科學組織、精心安排,各參加單位團結協作、苦干實干、攻堅克難、無私奉獻,成功實現“當年開工、當年投運”的既定目標,并創造了輸熱距離最長、單體供熱管徑最大、施工進度最快、質量管控挑戰最大等國內多項行業紀錄,成為目前熱電聯產長輸供熱同類型全球單體輸配能力最大、單體換熱能力最大的供熱工程,并通過市區36.4公里“C型”輸配環網建設,結合供熱管網“互聯互通”工程以及2024年呼市東部區域“反C型”供熱管網工程,實現呼市主城區“一城一網”“一網多源”供熱格局,切實提高我市安全穩定供熱能力,從根本上解決呼市長期以來清潔熱源不足,現有電廠“小馬拉大車”,徹底擺脫燃煤、燃氣價格高企、政策性虧損造成的成本倒掛問題,實現集團公司良性運轉,百姓經濟舒適用熱,并實現政府主導,多熱源互補、競爭的供熱新格局,為我市供熱體制改革、規劃制定和市區供熱發展提供基礎保障,將有效推動我市供熱運行安全穩定、供熱領域?qū)崿F(xiàn)高質量發展的新局面。
項目開工以來,面對投資強度大、體量浩大、技術標準高、施工要求嚴、節點交叉多、時間緊迫等眾多難題,燃熱集團公司黨委以高質量黨建為引領,主要領導帶頭定計劃、整資源、現場辦公,建立“清單+閉環”、包保、督辦制度,及時解決施工過程中遇到的困難問題;把支部建在項目上,在征地拆遷、建設管理、質量監督、投資管理、安全生產、技術攻關等各環節組建了“黨員先鋒隊”“黨員先鋒崗”,全面激發黨組織的凝聚力和戰斗力,充分發揮黨員的先鋒模范作用;發揮集團公司在人員、技術、經驗等方面優勢,從各分、子公司抽調50余人進駐管材、管件生產廠家進行全過程監造;抽調400多人加強焊口補口保溫等關鍵環節施工質量管控;建立自動化、智慧化和可視化信息管理平臺,運用全自控聯動連鎖控制與大唐電廠協同調度,確保多工況運行的可靠性和經濟性;施工單位中鐵三局、內蒙建投充分發揮鐵軍在人員調度、施工安排、專業技術等方面優勢,調集精兵強將2000余人和近1500臺機具設備同時作業,保障了施工進度和質量。

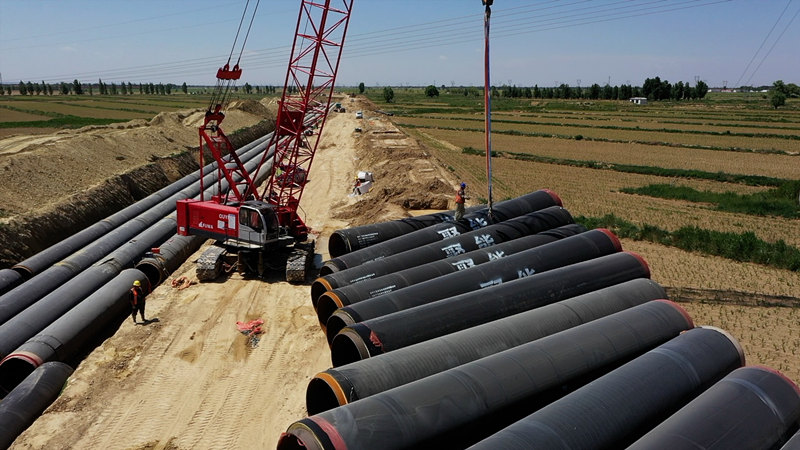

施工期間,涉及到臨時占耕、地上附著物拆遷等事宜,手續復雜繁多,協調難度大,公司派出數百名員工,在各旗縣區、鄉鎮村的大力支持下對每一個障礙物、阻礙物進行了詳細的登記、編號,逐戶走訪摸底銷號,及時完成了征拆任務;工程涉及“頂管”穿越鐵路、高速、國道、中高壓燃氣管、自然湖、“引黃入呼”管道以及城區主次干道17處,工程量巨大、施工安全風險系數高,集團公司主要領導每天深入一線調研指導、跟蹤督導、現場辦公、精準施策,協調解決施工中遇到的難題;各參建單位倒排工期,制定了月、周、日進度計劃,建立完善機制,緊盯目標任務,層層落實責任,環環嚴格把關,掛圖作戰,確保了工程的按計劃有序推進。

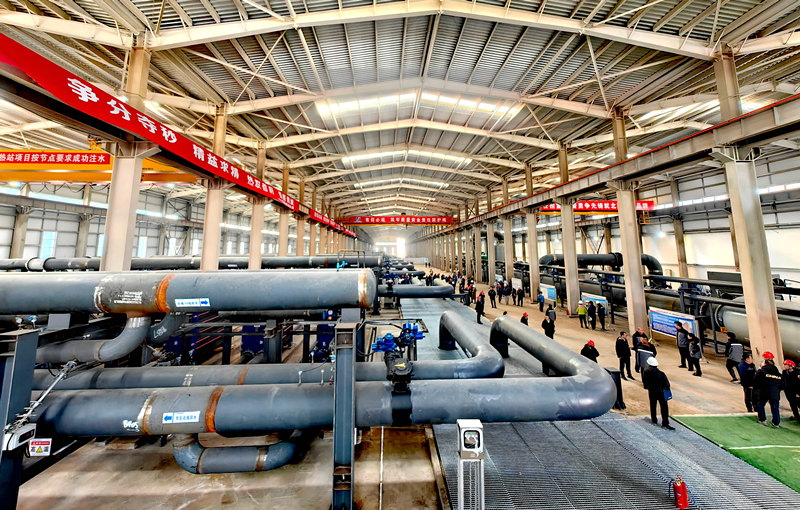

托克托電廠至呼和浩特市長輸供熱項目是首府集中供熱有史以來建設規模最為宏大、建設過程最為艱辛、集約效應最為可觀、對首府供熱影響最為深遠的一項熱電聯產供熱工程。項目總投資70.45億元,包括建設長輸管網68.4公里、市區配套管網36.5公里、2座中繼泵站和1座隔壓換熱站。今年投運后,首先并入了富泰熱力光明分公司熱網,替代由燃煤鍋爐房供熱的500萬平方米供熱面積,隨后,將陸續并入巴彥、山水等燃煤鍋爐房以及紅山口等燃氣鍋爐房熱網,當年可提供2000萬平方米以上供熱能力,下一個采暖期可提供5300萬平方米以上供熱能力,到2027年,通過使用大溫差供熱技術,可提供9100萬平米以上供熱能力。該項目達產后,可節約燃煤113.2萬噸/年,節約天然氣67536萬m3/年,減少CO?排放量339.4噸/年、SO?排放量3435.8噸/年、NOx排放量6222.7噸/年、粉塵顆粒物排放量1109噸/年。
